県では、都市計画道路 庄の原佐野線(下郡工区)として、大分市大字下郡から下郡南の間で高架橋の工事を実施しています。工事に伴い、通行車線の変更および一部区間において車道・歩道の通行止めが発生します。周辺をご通行の際は、案内看板等に十分ご注意の上、時間に余裕をもってお出かけいただきますようお願いいたします。
ご不便をおかけしますが、皆さまのご理解とご協力をお願いいたします。

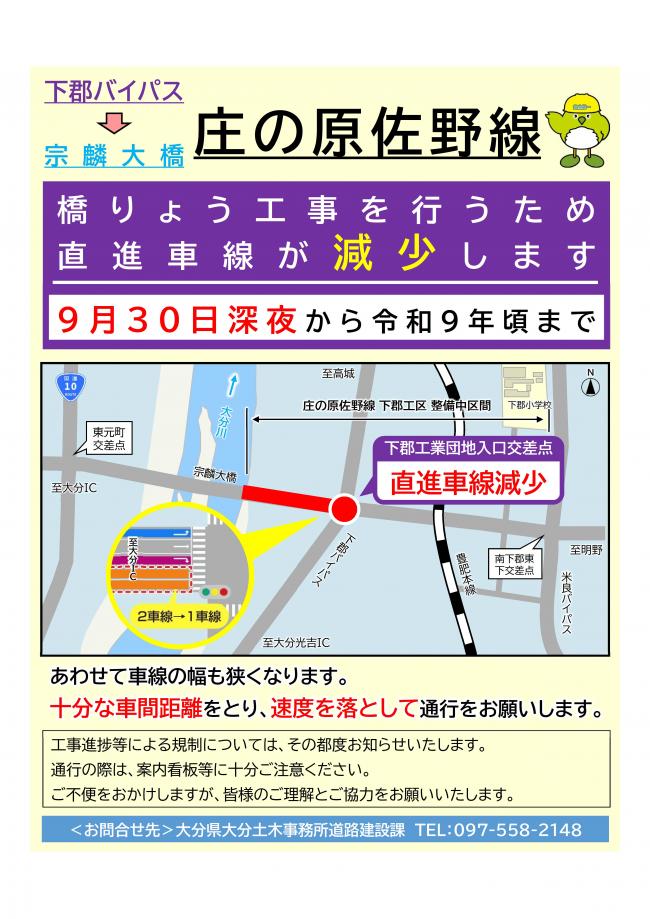

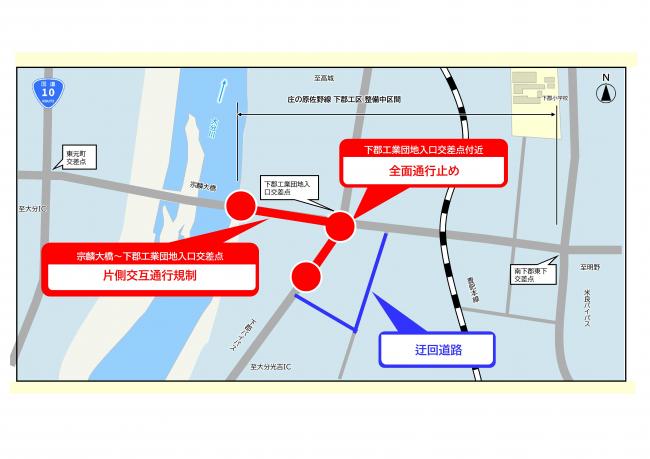

1.下郡工業団地入口交差点周辺の橋梁架設に伴う夜間(21時~6時)通行規制について

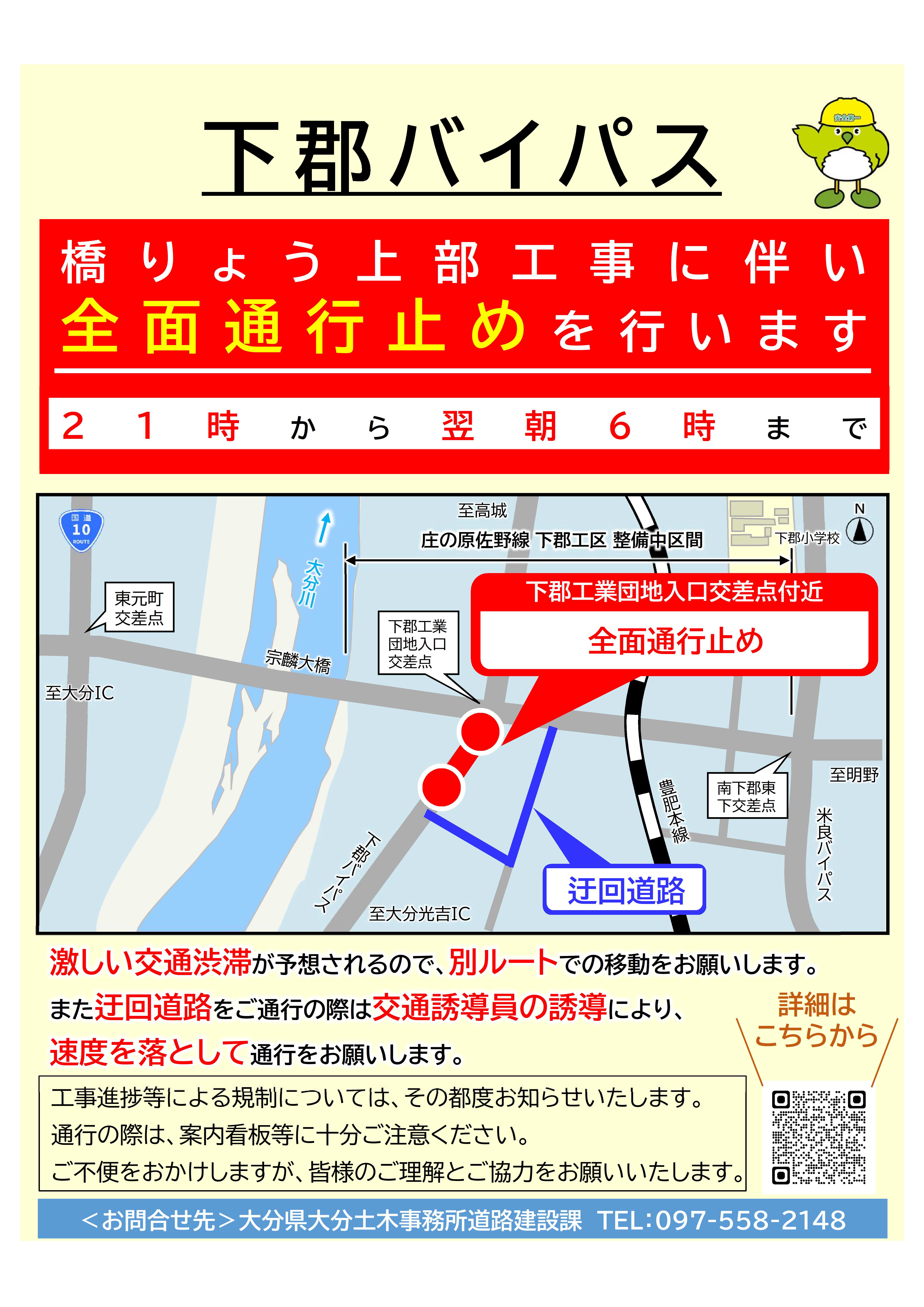

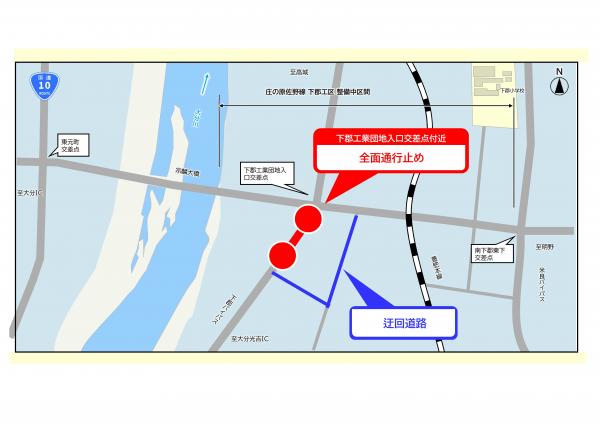

1)下郡バイパスの一部の全面通行止めを行います
下郡バイパスのうち、下郡工業団地入口交差点付近の全面通行止めを行います。
激しい交通渋滞が予想されるので、別ルートでの移動をお願いします。

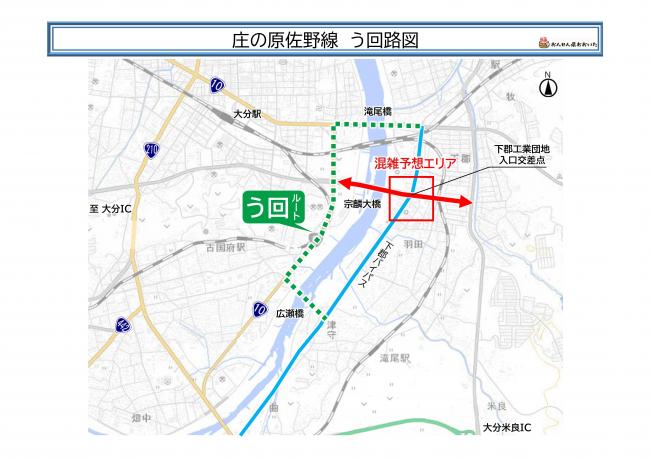

また迂回道路をご通行の際は交通誘導員の誘導により、速度を落として通行をお願いします。
【実施予定日】
令和8年8月中旬ごろ 2夜間
令和8年9月中旬ごろ 3夜間
令和8年9月下旬~10月上旬ごろ 10夜間
※1 日付は決まり次第随時更新します
※2 荒天等により作業が延期となる可能性があります

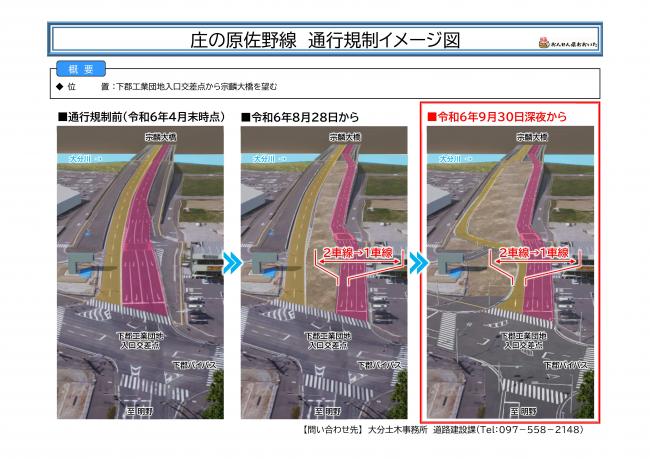

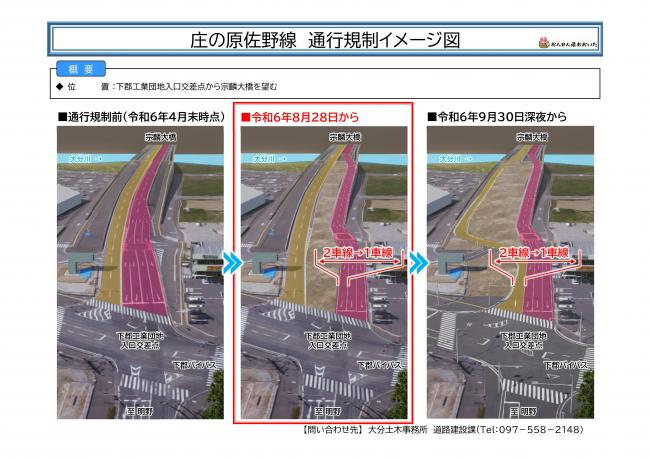

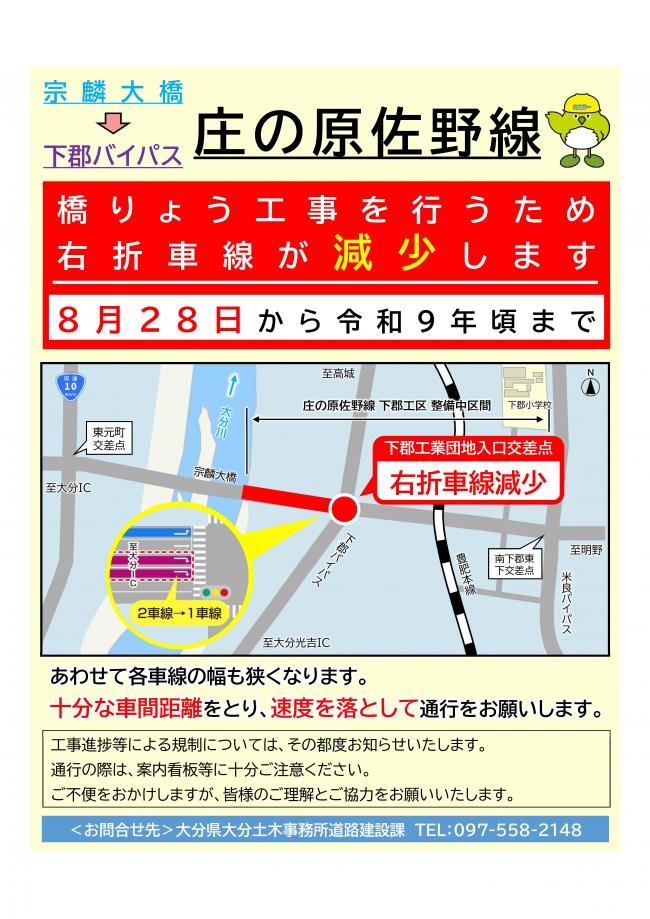

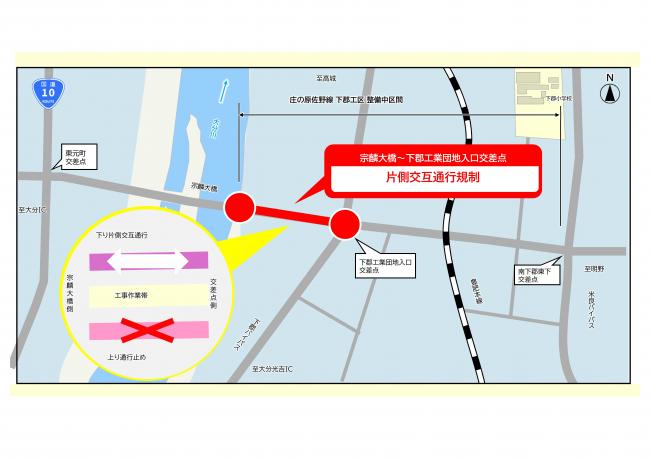

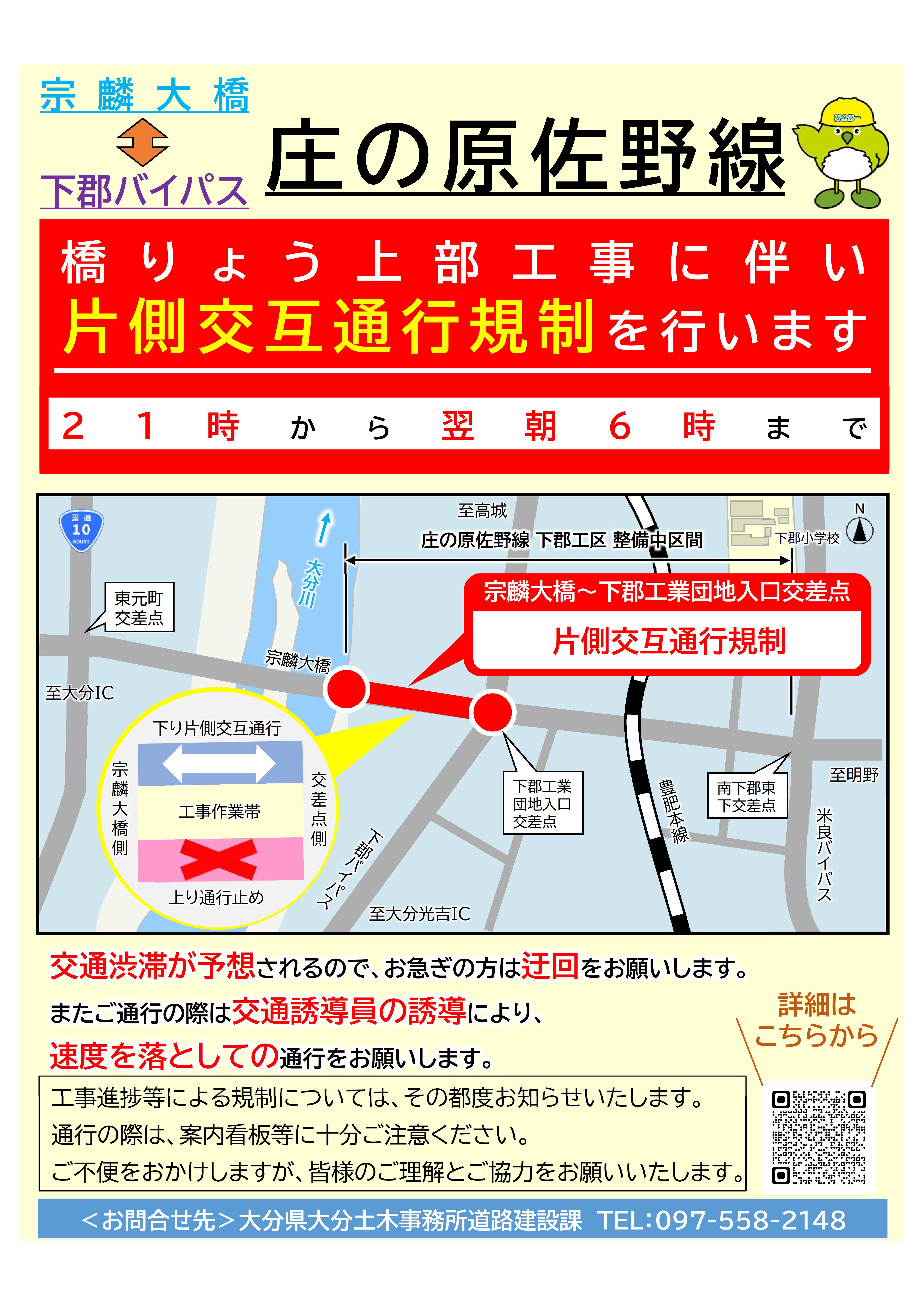

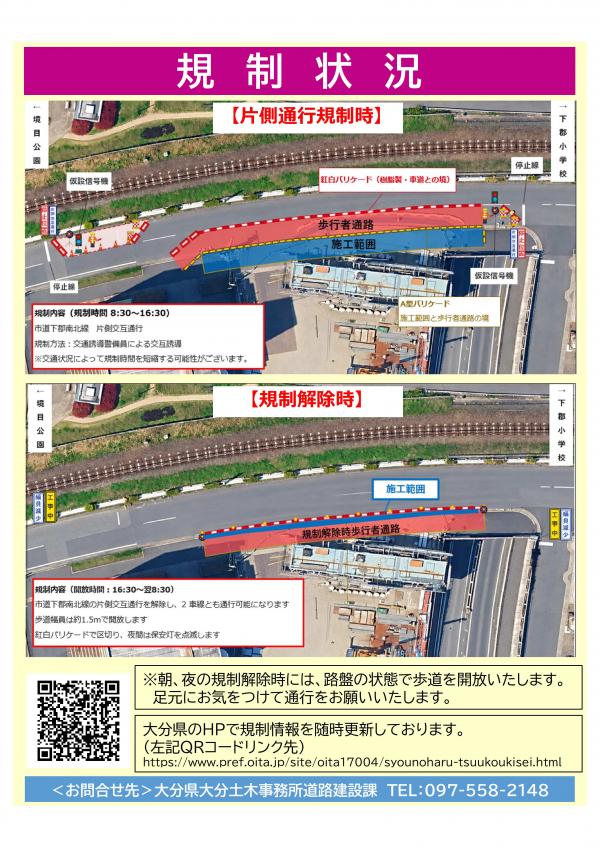

2)下郡工業団地入口交差点から宗麟大橋の区間の片側交互通行規制を行います
下郡工業団地入口交差点から宗麟大橋の区間の片側交互通行規制を行います。
規制日当日は、交通渋滞が予想されるので、お急ぎの方は迂回をお願いします。
またご通行の際は交通誘導員の誘導により、速度を落としての通行をお願いします。
【実施予定日】
令和8年6月29日(月)~7月3日(金) (2、3日は予備日)
令和8年7月9日(木)、10日(金)
令和8年10月中旬ごろ 5夜間
令和9年7月中旬ごろ 5夜間
※1 日付は決まり次第随時更新します
※2 荒天等により作業が延期となる可能性があります

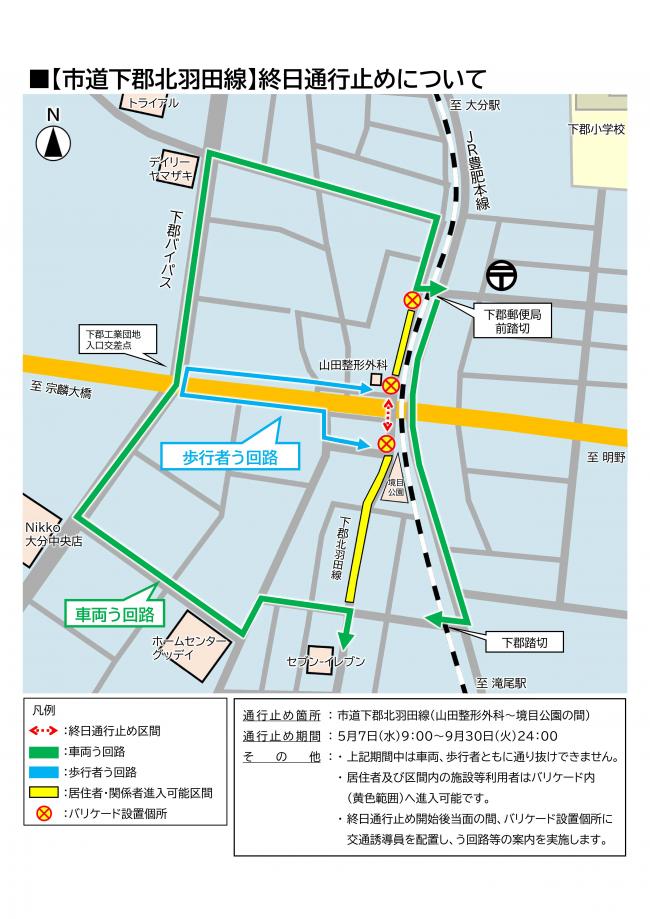

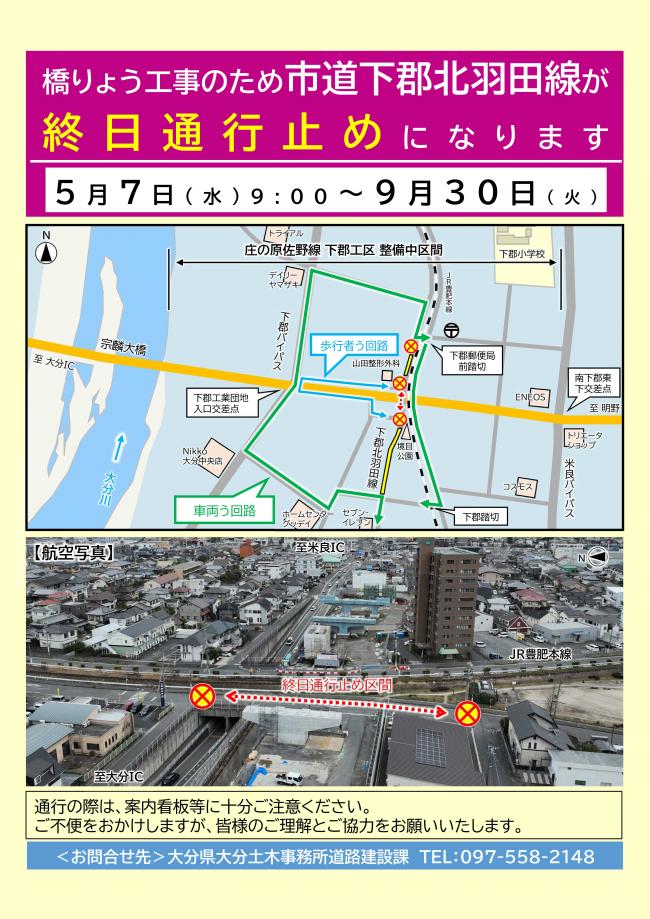

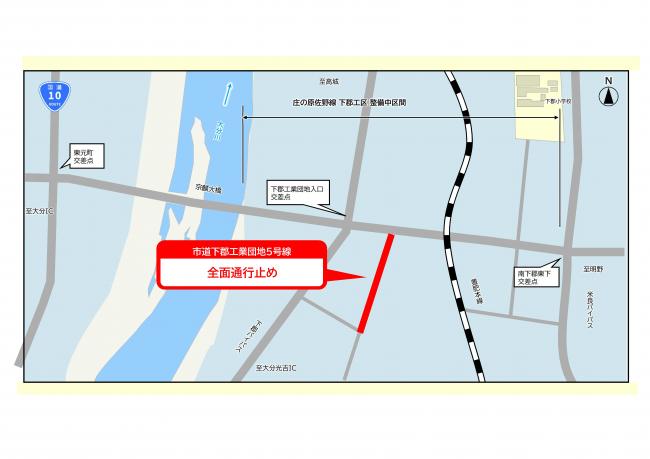

3)市道下郡工業団地5号線の全面通行止めを行います
【実施予定日】
令和8年6月19日(金)、22日(月)
令和8年7月2日(木)、3日(金)、6日(月)、7日(火)
令和8年8月上旬ごろ 2夜間
令和8年10月上旬ごろ 5夜間
令和9年7月中旬ごろ
※1 日付は決まり次第随時更新します
※2 荒天等により作業が延期となる可能性があります

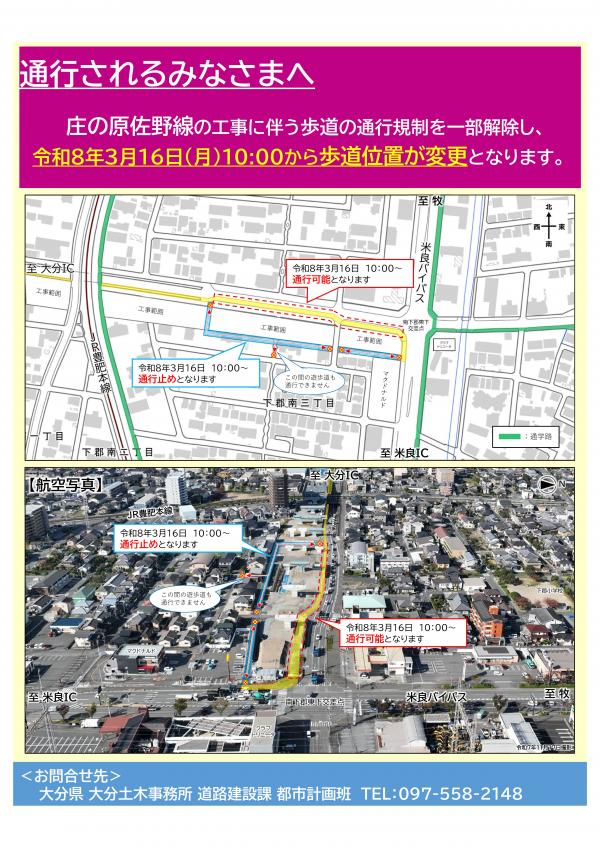

2.市道下郡東西大通り線の歩道切回しについて(令和8年3月16日~)
橋梁架設工事のため、令和8年3月16日(月曜日)午前10時00分から市道下郡東西大通り線の歩道位置が変更となります。

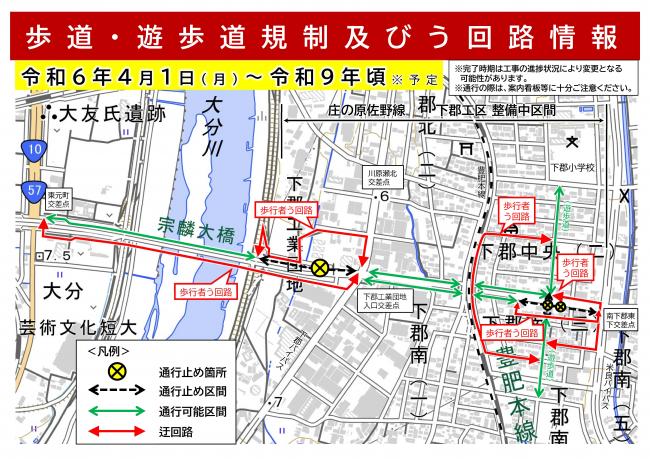

3.歩道・遊歩道の通行規制について(令和6年4月1日~令和9年頃(予定))
宗麟大橋から下郡工業団地入口交差点までの間の歩道の一部が、令和6年5月7日から通行止めとなっています。また、JR豊肥本線のアンダーパスから南下郡東下交差点までの間でも、遊歩道・歩道の一部が令和6年4月1日から通行止めとなり、遊歩道から庄の原佐野線を横断することができなくなっています。
工事看板をご確認のうえ、う回路をご利用ください。
