現在地 トップページ > 大分県企業局 > 芹川第一発電所 リニューアル工事の進捗をお知らせします。(令和8年5月末)

本文

芹川第一発電所 リニューアル工事の進捗をお知らせします。(令和8年5月末)

印刷ページの表示 ページ番号:0002341697 更新日:2026年6月9日更新

 芹川第一発電所は、昭和30年代の運転開始から60年以上が経過しており、施設の老朽対策及び耐震対策を目的として、令和元年度より発電所リニューアル事業に着手しました。これに伴い、令和5年度に発電停止をしました。

 令和8年度5月末時点での事業進捗は、令和10年度の営業運転再開を目指し、今後約1年間かけて水圧鉄管の搬入・据付作業を実施する予定です。

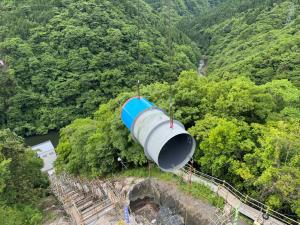

 鉄管据付①

               水圧鉄管吊り込み状況

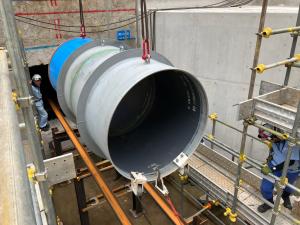

 鉄管据付②

               水圧鉄管据え付け状況

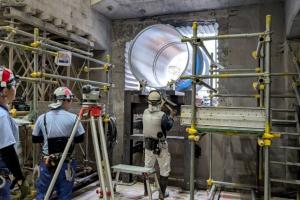

鉄管据付③

               水圧鉄管(最下流部)据え付け完了
